(一)项目概况
建设方:中国移动云南公司昆明分公司
项目名称:2015年昆明分公司4G三期第一批(4.3.1.2期)基站传输接入段单项工程
工期:2015年9月26——9月30日(5天)
(二)背景
本项目为2015年昆明分公司4G三期第一批(4.3.1.2期)基站传输接入段单项工程,由于该项目光缆到位时间较晚,预计到货时间至要求完工时间仅5天,需要完成的工程量为50个段落,考虑到各种可能影响到工程进度的因素,为确保项目能在“十一”之前完工,并一次性通过验收,故制定本进度保障方案。
(三)冲刺目标
1、冲刺工程量:50段落。
2、工期:至2015年9月30日止(共计5天,进度:10段/天)。
3、质量指标:一次性通过验收。
4、安全指标:0次。

5、站点明细(部分)
(四)保障资源投入情况
1、施工队投入:13队。
2、车辆:26台(施工车辆22天,物资应急车辆4台)。
(五)进度保障结果
当月下旬,甲供物资按正常到位,云南国豪通信集团有限公司按照计划投入施工队伍13支,每队6人(不含驾驶员),在工程实施期间,未收到天气影响,截止2015年9月30日,已经超额完成冲刺任务。得到甲方的认可。
附图片:
国豪公司部署冲刺任务

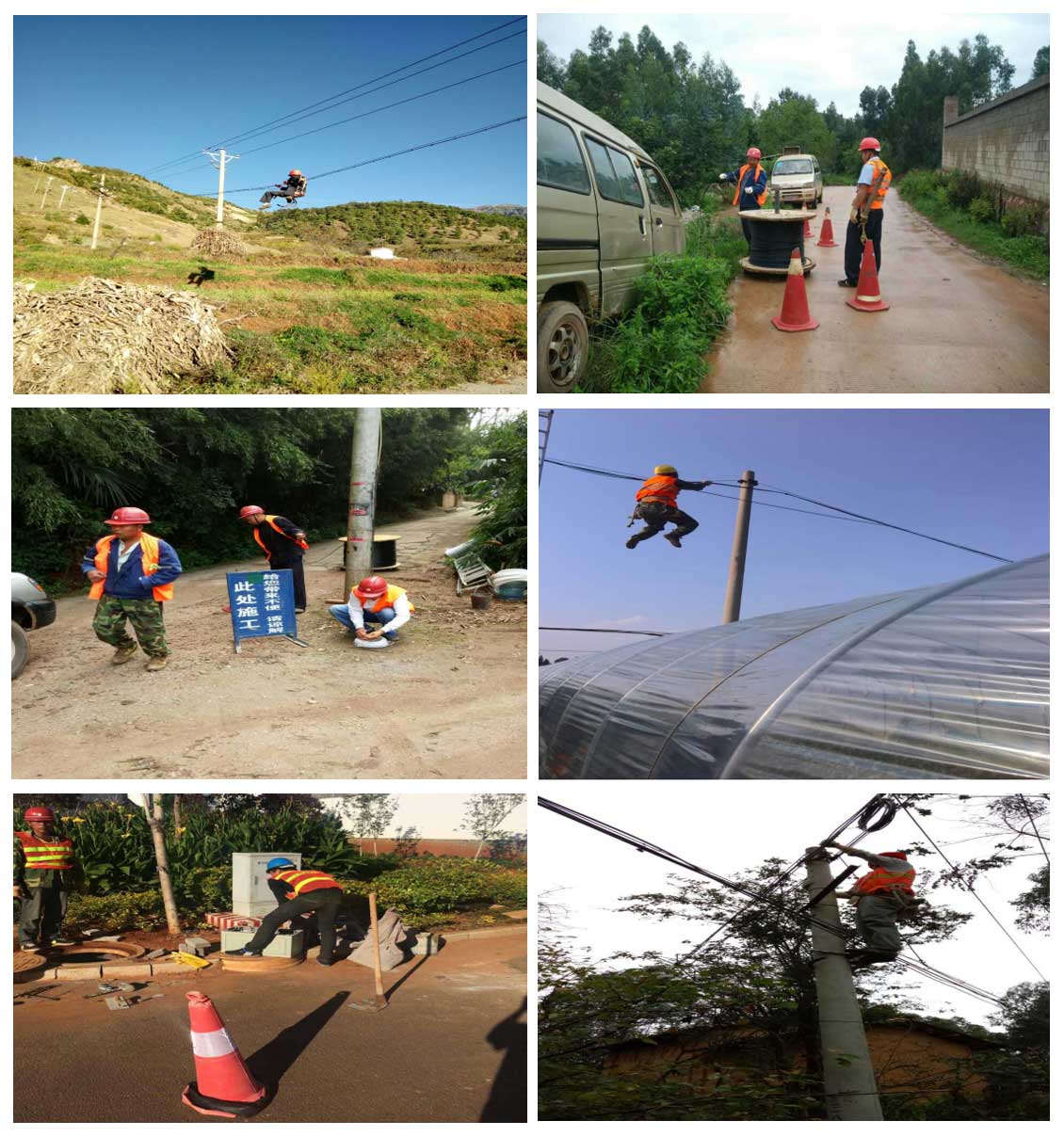

部分施工人员现场施工图片
进度执行情况
